一、痛点:SPC报警触发,但工艺工程师说"实际没问题,不要停线"

SPC报警和工程规格的博弈是Fab里最经典的拉锯战之一:SPC报警了,按照标准操作应该立即停线调查;但工艺工程师说"这批产品的SPEC比普通产品宽,我确认过工艺没问题,不需要停线"。停线意味着产能损失,不停线可能放过了真实的异常。这个矛盾背后有一个根本性的问题:SPC控制限和工程规格(SPEC)是两个完全不同的概念,但很多人把它们混用了。我在T厂见过最极端的case:一条产线的SPEC是±5%,SPC控制限设的是±3σ(约±3%),导致"SPEC内但SPC报警"的情况频繁发生——工程师每次都要在"停线"和"不挺线"之间做痛苦的选择。我的观点:这个问题没有完美的答案,但有一套系统的处理框架。

二、SPC控制限 vs 工程规格限的本质区别

工程规格(SPEC)是商业决策:客户能接受什么质量水平,决定了规格限的宽窄。SPEC是"外部标准",由市场和客户要求决定,Fab无权随意更改。如果SPEC是±5%,意思是"超出±5%的产品客户会拒收",和工艺是否稳定无关。

SPC控制限是统计决策:工艺在自然波动下会落在什么范围,决定了控制限的宽窄。控制限是"内部标准",基于历史数据计算,反映工艺自身的能力水平。±3σ的控制限意味着"如果工艺稳定,99.7%的产品应该落在这个范围内"——和SPEC宽窄无关。

两者的关系:当SPEC比控制限宽时,即使工艺已经偏移(但还没移出SPEC),SPC也会报警;当SPEC比控制限窄时,即使工艺稳定,产品的某些尾部也会超SPEC。这两种情况都会导致"规格内但SPC报警"或"SPC正常但超规格"的矛盾。正确的Fab运营逻辑是:先用SPC保证工艺稳定,用SPEC控制产品质量——两个体系各司其职,不应该互相替代。

三、SPC报警后要不要停线的决策框架

四、规格管控线(Spec Limit)合理性的评估

评估一:规格限和SPC能力的关系。如果SPC的Cpk>1.0(工艺能力足够),规格限应该比控制限宽(规格限=±3σ×3,控制限=±3σ)。如果规格限和控制限几乎一样宽,说明规格设计时没有考虑工艺的自然波动。

评估二:规格限和客户要求的关系。规格限是否真的代表"客户能接受的边界"?在某些情况下,规格限是历史遗留的("这个规格是20年前定的,现在工艺水平已经提升了"),需要重新和客户谈判收严。在其他情况下,规格限是过度保守的("客户要求±5%,但实际上±4%就够了"),可以申请收严规格同时改善良率。

评估三:规格限和良率损失的关系。SPEC和工艺分布的关系决定了Fab的良率损失:如果SPEC比工艺均值±3σ宽很多(规格宽),良率损失接近零;如果SPEC紧贴工艺均值±3σ(规格窄),良率损失约0.3%(3σ外的尾部)。评估这个差距是收严SPEC还是放宽SPEC的前提。

五、实战:SPC与SPEC矛盾的解决流程(U厂案例)

U厂的刻蚀工序遇到频繁的"SPC报警-规格正常"矛盾:SPC报警触发率约15%/周,但超规格率只有0.2%。PE每周要处理大量"虚警",严重影响工作效率。调查后发现:SPEC是历史遗留的宽规格(±5%),但工艺稳定性很好(实际波动只有±2%),规格限和控制限之间的差距太大了——SPC报警了,但规格还远没到。解决方案:和客户重新协商规格,从±5%收严到±3.5%(仍然比工艺波动宽),同时建立"SPC报警-规格评估联动"标准操作:SPC报警时,系统自动计算"距离规格限还有多少余量",如果余量>2σ,标记为"低风险",不需要立即停线,由工程师评估处理;如果余量<1σ,标记为"高风险",必须停线。这个方案把SPC报警处理时间从每周40小时减少到12小时,减少70%。

六、避坑清单

① SPC控制限≠工程规格限——两者用途不同,不能混用;② "SPC报警但规格内"不是"没问题",是"暂时没问题"——需要评估偏移趋势;③ SPC报警的响应优先级应该由"距离规格限的余量"决定,而不是"SPC报警本身"决定;④ 宽规格不等于"可以随意波动"——宽规格只是说明余量充足,但如果工艺持续偏移,余量会逐渐消耗;⑤ SPC和规格的矛盾通常说明规格设计有问题——主动和客户沟通规格合理性,比被动应付SPC报警更根本。

配图说明

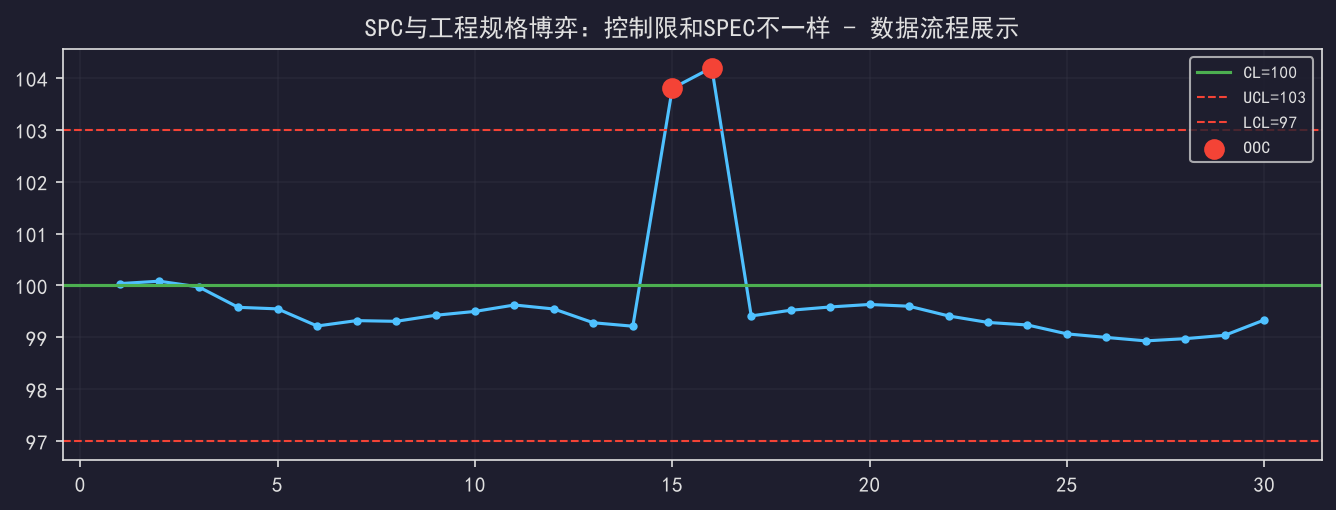

图1:核心数据可视化示意

图2:补充分析示意

配套资料

本文配套实战工具包(含完整Python源码+示例数据),点击上方「VIP资源」下载区获取:

本文完整Python源码(可直接跑)

示例数据集(含正常/异常两组)

配套使用说明与参数配置指南

FAB工程师踩坑案例合集(PDF)

----------------------------------------

本文首发于博客:半导体智能制造 | MES工程师实战笔记

你在这些工艺/数据/管理场景里踩过什么坑?欢迎评论区分享真实经历,一起把行业认知做深。

标签:SPC过程控制 | 半导体Fab | 工程实战 | 量化改进

相关文章

MES实施里程碑:一张图看清项目风险曲线

MES实施里程碑:一张图看清项目风险曲线

[公开] MES实施里程碑:一张图看清项目风险曲线 【摘要】MES项目延期是行业常态,但延期从来不是最后一个月才发生的,风险在需求冻结那一刻就已经埋下。本文把14个月的MES实施拆成十个里程碑,给出每...

设备数据采集断点:SECS消息丢失的四种根因

设备数据采集断点:SECS消息丢失的四种根因

[公开] 设备数据采集断点:SECS消息丢失的四种根因 【摘要】本文针对半导体Fab生产中常见的EAP设备对接类问题,从问题背景、原因定位、完整解决步骤到避坑经验,给出可直接落地复用的实战方案。文章适...

控制限和规格限混用:新人最常犯的致命错误

控制限和规格限混用:新人最常犯的致命错误

控制限和规格限混用:新人最常犯的致命错误 控制限(±3σ过程能力)与规格限(客户要求)的本质区别,混用导致的误判案例与正确用法 新人把USL/LSL当成控制限画在SPC图上,结果整天误报警——这两个&...

光刻焦距窗口(DOF):工艺窗口的多因子分析

光刻焦距窗口(DOF):工艺窗口的多因子分析

光刻焦距窗口(DOF):工艺窗口的多因子分析 光刻焦深(DOF)与NA/波长/光刻胶厚度的关系,焦距窗口的DOE优化与良率影响 ────────────────────────────────────...

用LangChain搭FAB问答机器人:踩过的5个坑

用LangChain搭FAB问答机器人:踩过的5个坑

[公开] 用LangChain搭FAB问答机器人:踩过的5个坑 【摘要】本文针对半导体Fab生产中常见的半导体AI融合类问题,从问题背景、原因定位、完整解决步骤到避坑经验,给出可直接落地复用的实战方案...

自相关数据用SPC失效:残差控制图的补救方案

自相关数据用SPC失效:残差控制图的补救方案

[公开] 自相关数据用SPC失效:残差控制图的补救方案 【摘要】本文针对半导体Fab生产中常见的SPC质量治理类问题,从问题背景、原因定位、完整解决步骤到避坑经验,给出可直接落地复用的实战方案。文章适...
