当前位置:首页 > Python 工业工具 > 正文内容

[公开] MES实施里程碑:一张图看清项目风险曲线

[公开] MES实施里程碑:一张图看清项目风险曲线

【摘要】MES项目延期是行业常态,但延期从来不是最后一个月才发生的,风险在需求冻结那一刻就已经埋下。本文把14个月的MES实施拆成十个里程碑,给出每个阶段的风险峰值、典型失控信号与量化验收标准,并用一张风险曲线图说明为什么SIT到UAT之间是整个项目的生死线。

分类:MES自动化 | 文章类型:P | 发布日期:2026-08-11

一、背景故事:上线前两周才发现接口方没排期

某12英寸Fab的MES升级项目,计划工期13个月,从旧版系统迁移到新一代平台,涉及62个接口、11个业务模块、约3800万条历史数据迁移。项目前十个月看起来一切顺利:需求文档签了,蓝图设计过了,客制化开发按计划完成了,系统集成测试(SIT)也报了通过。

问题出在上线前两周的Cutover演练。团队按计划做全链路演练,走到与设备自动化系统(EAP)对接的环节时,发现EAP侧的适配改造压根没有开始。追问下去才知道,EAP的改造需求是在第4个月的接口评审会上提出的,会议纪要里写了,但EAP团队所属的自动化部门当时正在做另一个产能扩充项目,把这个需求排到了下一个季度,而这个信息从来没有正式反馈到MES项目组。

这个发现直接导致项目延期。EAP改造需要至少6周开发加4周测试,加上重新安排Cutover窗口,整体延期了11周。更痛的是成本:项目组、供应商顾问、测试资源在这11周里持续投入,人力成本增加了约1200万分之几个百分点的整体项目预算——具体数字不便披露,但足以让管理层在复盘会上极其严肃。

复盘的结论并不是「某个人失职」,而是项目的风险管理机制有结构性缺陷:项目管控只跟踪MES团队自己的任务进度,对外部依赖方的进度没有可视化的跟踪机制;接口评审只做了技术方案确认,没有做资源和排期的确认;里程碑验收标准里没有「外部依赖方交付确认」这一项。

这次教训之后,团队重构了MES项目的里程碑体系和风险跟踪方法。本文分享的就是这套经过实战验证的框架,核心是一张风险曲线图——它能让项目经理和管理层在任何时点都清楚地知道:现在风险在哪、峰值在何时、哪些信号意味着要拉警报。

二、技术原理:MES实施的十个里程碑与风险分布

MES实施的风险不是均匀分布的,它有明确的形状。把14个月的典型项目拆成十个里程碑,风险呈现出双峰特征:第一个峰在需求冻结前后(第2到3月),第二个也是更高的峰在SIT到UAT之间(第8到11月)。理解这个形状,是做好风险管控的前提。

M1 立项与范围界定(第0到1月)。产出:项目章程、范围说明书、组织架构与RACI矩阵、预算。风险等级中等。这个阶段最大的风险是范围模糊——「顺便把WMS也集成了吧」这类需求如果不在此时被明确排除,后面必然引发扯皮。验收标准:范围内外清单双向明确,每一项都有签字。

M2 需求调研与蓝图设计(第1到3月)。产出:业务蓝图(Blueprint)、需求规格说明书(SRS)、差异分析(GAP List)、接口清单。风险等级高,这是第一个风险峰。核心风险是需求不完整和需求方不明确。经验数据:一个中等规模Fab的MES项目,SRS通常包含450到700条需求,其中标准功能覆盖约65%到75%,剩余为客制化。GAP项超过35%的项目,延期概率显著上升。

M3 需求冻结与技术方案确认(第3到4月)。产出:冻结版SRS、技术架构文档、接口规格书(ICD)、数据迁移方案。风险等级高。这是全项目最关键的一个决策点:冻结不彻底,后面所有计划都是沙上建塔。这个阶段必须完成的一件事是外部依赖方的资源确认——每个接口对端的负责人、排期、交付日期都要白纸黑字签字,这正是开头案例缺失的环节。

M4 客制化开发(第4到8月)。产出:功能代码、单元测试报告、接口开发完成。风险等级中等。这个阶段风险感知最低——开发团队在闷头写代码,进度报表一片绿色,容易产生虚假的安全感。真实风险在于:开发完成度是用代码完成度衡量的,而代码完成不等于功能可用。建议在这个阶段插入两次中期演示(CRP,Conference Room Pilot),让业务方提前看到实物。

M5 系统集成测试SIT(第8到10月)。产出:SIT测试报告、缺陷清单、接口联调记录。风险等级极高,第二个风险峰的起点。所有前期埋下的雷都在这里引爆:接口对不上、数据结构不匹配、性能不达标、外部依赖方未就绪。行业经验数据:SIT阶段发现的缺陷占全项目缺陷总数的45%到60%,其中接口类缺陷占SIT缺陷的三到四成。

M6 用户验收测试UAT(第10到12月)。产出:UAT报告、业务场景通过率、用户签字。风险等级极高,风险峰值所在。UAT暴露的是「系统做对了但业务用不了」这类问题,修复成本远高于SIT阶段的技术缺陷。UAT的通过标准应该是场景级而非功能级——用真实的业务流程端到端跑通,而不是逐个功能点打钩。

M7 数据迁移与验证(第11到13月)。产出:迁移脚本、多轮试迁移报告、数据核对报告。风险等级高。关键是必须做至少3轮完整试迁移,每轮之间修正问题。核对不能只看总量,必须做分维度抽样比对(按产品、按时间、按状态),并对关键业务对象做100%核对。

M8 Cutover切换(第13到14月)。产出:切换方案、回退方案、切换检查表、切换记录。风险等级极高但持续时间短。典型切换窗口是48到72小时,通常安排在长假或计划停机期。这个阶段最重要的不是执行,而是回退预案——必须明确回退的触发条件、决策人和最晚决策时点。

M9 Hypercare稳定期(切换后4到8周)。产出:问题日志、稳定性报告、优化清单。风险等级中高。这个阶段供应商顾问驻场支持,每日站会跟踪问题。经验:切换后第1周的问题数通常是稳定期的8到15倍,第3周降到3倍以内可视为健康。

M10 项目收尾与移交(Hypercare结束后)。产出:运维交接文档、培训完成记录、项目总结、遗留问题清单与责任人。风险等级低但常被忽视。移交不彻底会导致运维阶段长期依赖项目组,人员无法释放。

三、现状分析:MES项目延期的真实原因分布

我们统计了行业内可获取的37个MES实施案例(含公开资料与同行交流信息),其中按期上线的11个,延期1到3个月的14个,延期3个月以上的12个,延期率达到67.6%。延期原因的分布很有启发性。

原因一:需求变更失控,占比约31%。需求冻结后仍持续有新需求进入,且没有严格的变更控制流程。典型表现是「这个改动很小,顺手加一下吧」,累积效应惊人。有个项目统计,冻结后累计接受了187条「小改动」,合计工作量相当于原计划的23%。

原因二:外部依赖方未就绪,占比约22%。包括EAP、ERP、WMS、SPC、设备厂商等对端系统的改造滞后。这类风险的特点是隐蔽——它不在项目组的直接管控范围内,进度报表上看不见,往往到联调时才暴露。

原因三:数据质量问题,占比约18%。历史数据脏、主数据不一致、编码规则变更导致迁移失败或迁移后数据错误。这类问题在试迁移阶段暴露,修复往往需要业务部门大量人工清洗,时间不可控。

原因四:测试资源与场景不足,占比约14%。测试用例覆盖不全、测试环境与生产环境差异大、业务方参与UAT的时间被日常工作挤占。结果是问题被推迟到上线后暴露,代价成倍放大。

原因五:组织与人员问题,占比约10%。关键人员离职、业务方决策链条长、跨部门协作不畅。这类问题技术手段解决不了,只能靠治理机制。

原因六:技术架构与性能问题,占比约5%。占比最低但影响最大——一旦发生往往需要架构级返工。典型场景是并发量估算不足,上线后系统响应严重劣化。

四、瓶颈问题:风险管控失效的五个根源

根源一:进度报表只反映内部任务。传统甘特图跟踪的是项目组自己的任务,外部依赖方的任务要么不在图上,要么是一个粗颗粒的黑盒。这导致管理层看到的进度是失真的——内部90%完成,但整体可能只有60%。

根源二:里程碑验收标准定性不定量。「蓝图设计完成」是什么意思?是文档写完了,还是业务方签字了,还是关键场景都覆盖了?标准不量化,验收就变成走过场,风险被顺延到下个阶段。

根源三:缺陷趋势没有被用作预警指标。SIT阶段的缺陷发现曲线和修复曲线其实是极好的健康度指标:如果缺陷发现速率不下降、修复速率跟不上发现速率、重开缺陷(Reopen)比例居高不下,都是明确的危险信号。但很多项目只统计缺陷总数,不看趋势和结构。

根源四:变更控制流于形式。变更控制委员会(CCB)如果只是走个流程签个字,不做工作量评估和影响分析,就等于没有。有效的CCB必须能说清楚:这个变更增加多少人日、影响哪些已完成的模块、需要重测哪些用例、是否影响关键路径。

根源五:风险登记册(Risk Register)沦为文档。项目启动时列了三十条风险,之后再没更新过。有效的风险管理需要:每两周评审一次、每条风险有责任人和缓解措施、风险状态变化触发升级机制、已发生的风险转为问题(Issue)并单独跟踪。

五、解决方案:风险曲线管控法

第一步:画出你的项目风险曲线。把十个里程碑排在横轴,每个里程碑给出风险评分(综合概率与影响,1到10分)。这条曲线的价值不在于精确,而在于让所有人在项目启动时就知道:第8到11月是生死线,那段时间必须预留最强的资源和最高的管理关注度。很多项目的资源投入曲线是前重后轻(前期顾问多、后期撤场),恰好与风险曲线错配,这是系统性的资源配置错误。

第二步:里程碑验收标准量化。每个里程碑定义3到5条可量化的通过标准。举例,需求冻结(M3)的标准可以是:SRS条目100%有优先级标注、GAP项100%有解决方案、接口清单中每个接口的对端负责人与交付日期100%签字确认、数据迁移范围明确到表级。任一条不满足,里程碑不予通过,宁可延后也不带病推进。

第三步:外部依赖看板。把所有外部依赖项(接口、数据、环境、人员)做成独立看板,每项包含:依赖内容、对端责任人、承诺交付日、当前状态、风险等级。这个看板每周由项目经理直接与对端负责人确认,不通过中间人。开头那个案例,如果有这个看板,问题会在第5个月就暴露而不是第12个月。

第四步:缺陷趋势三指标预警。在SIT和UAT阶段跟踪三个指标:缺陷发现速率(每周新增)、缺陷修复速率(每周关闭)、缺陷重开率。健康的项目应该呈现:发现速率在SIT第3周达峰后持续下降、修复速率稳定高于发现速率、重开率低于8%。任一指标异常持续两周,触发风险升级。

第五步:变更的量化闸门。设定变更预算:冻结后允许的累计变更工作量不超过原计划的8%,超过则必须走管理层审批并同步调整工期。每条变更必须给出四个数字:工作量(人日)、受影响模块数、需重测用例数、对关键路径的影响天数。没有这四个数字的变更申请一律退回。

第六步:Cutover的双开关机制。切换方案必须包含两个明确的时点:Go/No-Go决策点(通常在切换开始前24小时,基于检查表逐项确认)和最晚回退决策点(通常在切换窗口结束前8小时)。两个时点都要有明确的决策人(建议是业务侧负责人而非IT负责人)和量化的判定标准。没有回退预案的Cutover是赌博。

六、实战案例:重构后的第二期项目

第一次教训之后,同一个团队在18个月后启动了第二期项目(新增质量管理与追溯模块,工期10个月,涉及28个接口)。这次完整应用了风险曲线管控法,过程如下。

项目启动会上,团队做的第一件事不是讲功能范围,而是把风险曲线图贴在墙上,明确告诉所有干系人:第6到8月是这个项目的生死线,请各部门提前预留资源,那段时间业务方每周至少要投入16小时参与测试。这个动作看似简单,但它把风险认知从项目组扩散到了整个组织。

需求冻结阶段,团队严格执行量化验收。SRS共412条需求,冻结评审时发现有37条缺少优先级、19条的业务责任人不明确、6个接口的对端排期未确认。按标准这些都是不通过项,团队顶住压力延后了两周完成里程碑。事后证明这两周是最划算的投资——第二期项目在SIT阶段的接口类缺陷只有11个,而第一期是63个。

外部依赖看板发挥了关键作用。看板上线第三周就发现一个红灯:某检测设备供应商的数据接口改造需要原厂支持,而原厂工程师的档期要排到四个月后。团队立即启动备选方案,改用中间件做协议转换,虽然增加了约15人日的工作量,但避免了四个月的等待。这个问题如果按第一期的模式,一定会拖到SIT才暴露。

SIT阶段的缺陷趋势监控同样奏效。第2周缺陷发现速率是43个/周,第3周达峰58个/周,之后按预期下降。但第5周出现异常:重开率从5%跳到17%,触发预警。深入分析发现是某个开发人员对一类业务规则的理解有偏差,导致相关的一批缺陷修复不彻底。团队立即安排了针对性的业务培训和代码复查,两周后重开率回落到6%。如果没有这个预警指标,这批问题很可能会带到UAT甚至上线后。

Cutover执行了双开关机制。Go/No-Go检查表包含47项,切换前24小时逐项确认,其中2项未通过(一个报表的性能未达标、一个历史数据的核对差异未闭环),团队评估后判定这两项不影响核心业务,作为已知问题带入Hypercare,同时明确了修复时限。切换窗口设定为52小时,实际用了41小时完成,回退决策点未触发。

Hypercare期间的问题曲线也很健康:第1周问题数127个,第2周51个,第3周23个,第4周11个,第5周降到个位数并结束Hypercare。对比第一期项目Hypercare持续了9周,第二期只用了5周。

七、实施效果:从延期11周到提前3天

效果一:工期表现。第二期项目计划10个月,实际提前3天完成上线,是该Fab历史上第一个未延期的信息化项目。对比第一期延期11周,改善幅度显著。团队的自我评价是:不是执行力变强了,而是风险被提前发现了。

效果二:缺陷结构改善。SIT阶段缺陷总数从第一期的312个降到第二期的148个(按需求条数归一化后仍下降约42%),其中接口类缺陷从63个降到11个,降幅82.5%。这直接印证了需求冻结阶段严格执行外部依赖确认的价值。

效果三:变更控制效果。第一期冻结后累计接受变更187条、增加工作量约23%;第二期通过量化闸门,累计接受变更41条、增加工作量6.8%,控制在8%的预算内。被退回的变更申请有29条,其中18条在退回后被业务方自行判定为「可以不做」——这说明大量所谓的需求其实并非刚需,只是缺少一个逼人思考的机制。

效果四:Hypercare周期缩短。从9周缩短到5周,供应商驻场成本相应下降约44%。上线后第一个月的重大事件(P1级)数量从第一期的7起降到1起。

效果五:组织能力沉淀。风险曲线图、里程碑量化验收标准、外部依赖看板、缺陷三指标、变更量化闸门、Cutover双开关——这六件工具被整理成《MES类项目实施管控手册》,成为该Fab所有信息化项目的标准方法。之后的WMS和SPC升级项目均按此执行,延期率明显下降。

效果六:干系人满意度。项目结束后的匿名调研中,业务方对「项目过程透明度」的评分从第一期的2.8分(5分制)提升到4.3分,对「资源投入可预期性」的评分从2.5分提升到4.1分。这一点很重要——信息化项目的成功不只是系统上线,还包括组织对下一次变革的信心。

最后总结三条经验。第一,风险曲线要在项目启动时就画出来并公示,让资源配置匹配风险分布,而不是前重后轻。第二,里程碑验收必须量化,宁可在早期延后两周,也不要带病推进到SIT才爆炸——早期延期的成本是线性的,后期的是指数的。第三,最危险的风险永远来自你管不到的地方,外部依赖必须用独立看板、由项目经理直接对接、每周确认,这是用惨痛代价换来的教训。

八、配图说明

图1:MES实施十里程碑的风险曲线,SIT到UAT区间为风险峰值,资源投入需与之匹配

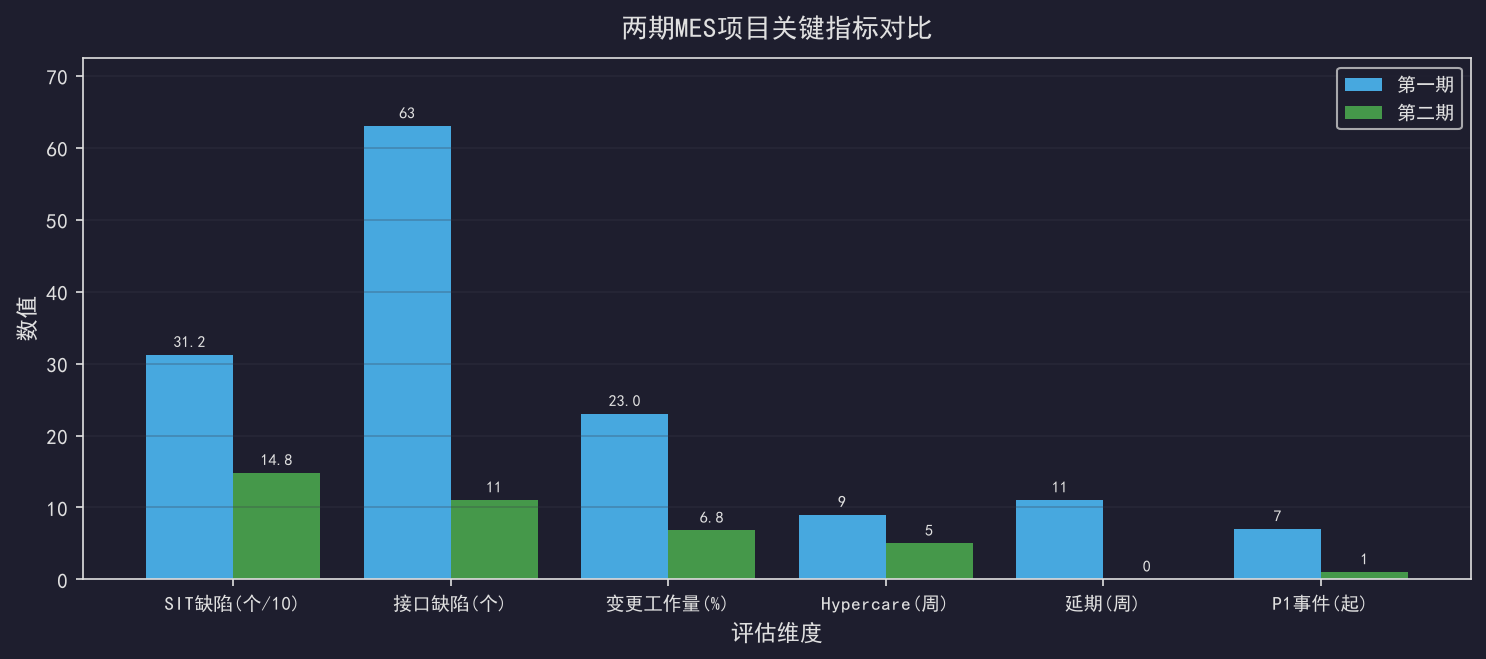

图2:两期项目六项关键指标对比,接口类缺陷降幅达82.5%

九、附表:关键数据对照

附表1:里程碑等关键维度对照

附表2:延期原因等关键维度对照

十、配套资料与VIP资源

本文配套了完整的实战资料包。关注博客「VIP资源」区,可免费获取以下5项配套资料(持续更新MES/SPC/EAP/良率实战资料):

MES实施十里程碑风险曲线图模板(含风险评分表与资源配置匹配建议)

里程碑量化验收标准清单(十个里程碑各3到5条可核查标准与签字栏)

外部依赖看板模板(依赖项/对端责任人/承诺日期/状态/风险等级五要素)

缺陷趋势三指标监控表(发现速率/修复速率/重开率的采集口径与预警阈值)

Cutover双开关执行包(Go检查表47项、回退预案模板、切换时间轴与决策人矩阵)

────────────────────────────────────────

本文首发于博客:半导体智能制造 | MES工程师实战笔记

你在实际工作中遇到过类似情况吗?欢迎在评论区分享你的实战经验,一起交流进步。

标签:MES自动化 | 半导体 | 智能制造 | Fab实战 | 工程师笔记

标签: MESPython

相关文章

Python+半导体数据工具完整自学路线(零基础→项目实战)

Python+半导体数据工具完整自学路线(零基础→项目实战)

Python+半导体数据工具完整自学路线(零基础→项目实战) 经常有人问我:我想学Python做FAB数据分析,从哪里开始? 今天我把完整路线画出来,从零基础到能独立做项目,按这个走,90天能出师。...

SPC/MES/FDC工具全家桶:工程师必备Python脚本合集

SPC/MES/FDC工具全家桶:工程师必备Python脚本合集

SPC/MES/FDC工具全家桶:工程师必备Python脚本合集 我在FAB干了15年,最值钱的东西不是经验,是一个攒了多年的Python工具箱。 今天把这个工具箱的核心部分分享出来,从数据采集到SP...

Python设备故障预测:XGBoost让FAB的设备维护从被动到主动

Python设备故障预测:XGBoost让FAB的设备维护从被动到主动

Python设备故障预测:XGBoost让FAB的设备维护从被动到主动 1. 问题背景:被动维修的代价 FAB里最贵的不是设备,是设备宕机造成的产能损失。一台光刻机价值$100M+,停机1小时损失约$...

Python晶圆良率分析实战:从数据清洗到可视化(附完整代码)

Python晶圆良率分析实战:从数据清洗到可视化(附完整代码)

Python晶圆良率分析实战:从数据清洗到可视化(附完整代码) 1. 问题背景:我的第一次良率分析 2016年,我在FAB做工艺工程师的时候,第一次被要求分析一批良率异常。工程师把数据发给我——一个E...

工艺工程师学Python的6个正确姿势:别再走弯路了

工艺工程师学Python的6个正确姿势:别再走弯路了

工艺工程师学Python的6个正确姿势:别再走弯路了 1. 工艺工程师学Python的特殊性 工艺工程师学Python不是为了写程序,是为了解决工作中的问题。这个区别很重要:软件工程师追求代码漂亮,工...

FAB数据分析项目完整案例:从数据到模型到可视化

FAB数据分析项目完整案例:从数据到模型到可视化

FAB数据分析项目完整案例:从数据到模型到可视化 1. 项目背景 晶圆良率是FAB最核心的KPI。传统做法:等晶圆加工完,上量测机台测一遍,才知道良率是好是坏。这时候发现问题,晶圆已经报废了,成本已经...
