设备产能仿真:上线前如何预估节拍瓶颈
[粉丝专享] 设备产能仿真:上线前如何预估节拍瓶颈
【摘要】新产线还没建好,产能承诺已经报上去了,凭什么?本文用离散事件仿真的思路,把设备节拍、搬运时间、批次规则、故障分布和缓冲区容量组合成一个可计算的模型,在上线前把瓶颈工位、真实产能上限和缓冲区配置一次性算清楚,并给出建模所需的最小数据集与常见失真来源。
分类:MES自动化 | 发布日期:2026-08-20 | 阅读定位:工业工程 / 制造运营 / MES实施顾问
一、问题背景:产能承诺是怎么被拍出来的
新建一条产线,设备还在货运途中,客户已经在问月产能是多少。这时候能拿出来的依据只有设备厂商给的名义节拍表。于是常见的算法是,取节拍最慢的那台设备,用一天二十四小时除以它的节拍,再乘以百分之八十五的稼动率,得出一个数字上报。这个算法的问题不在于粗糙,而在于它在结构上就是错的。
错在哪里?名义节拍是设备在理想状态下加工一片的时间,它不包含上下料、不包含批次切换、不包含设备之间的搬运和等待、更不包含故障和维护。一条真实产线的产出,取决于这些环节耦合之后的系统行为,而不是任何单一设备的能力。我们做过一次回溯统计,用名义节拍法估算的产能,与产线稳定运行三个月后的实际产能相比,平均高估了百分之二十七,最严重的一条线高估了百分之四十一。
高估的后果是很实际的。产能承诺出去之后,订单接进来了,交不出货就要赔付;为了补产能临时加设备,采购周期九个月,远水解不了近渴;最后往往是靠加班和牺牲维护窗口硬撑,把设备状态拖垮,进一步恶化产能。这个链条我们完整地经历过一次,代价很大。
正确的做法是在上线前做产能仿真。仿真不需要等设备到货,只要有节拍数据、有工艺路径、有大致的故障分布,就可以在电脑里把这条线跑起来。本文讲的就是这套建模方法:需要哪些数据、模型怎么搭、瓶颈怎么识别、结果怎么校准、以及哪些地方最容易算错。
二、为什么解析公式不够用:排队论给出的第一层直觉
2.1 利用率越高,等待时间越是非线性爆炸
在讲仿真之前,先建立一个直觉,这个直觉能解释大多数产能估算失误。排队论里的Kingman公式告诉我们,工位前的平均等待时间,近似等于变异系数项乘以利用率项再乘以加工时间。其中利用率项的形式是,利用率除以一减利用率。这一项在利用率接近一的时候会趋于无穷。
具体一点,利用率百分之七十时,这一项是二点三;百分之八十时是四;百分之九十时是九;百分之九十五时是十九。也就是说,把设备利用率从百分之八十推到百分之九十五,等待时间会变成原来的近五倍。这就是为什么很多工厂在产能压力下把设备利用率推高之后,循环时间会失控。
这个公式还告诉我们第二件事:变异系数同样重要。加工时间波动大、到达间隔波动大,都会显著放大等待。一台节拍稳定的设备和一台节拍时快时慢但平均值相同的设备,在系统层面的表现完全不同。名义节拍法完全忽略了这个维度。
2.2 解析公式的局限:耦合与阻塞
Kingman公式适用于单个工位的近似估计,但真实产线是多个工位串联,中间有有限容量的缓冲区。当下游缓冲区满了,上游设备即使加工完也无法放料,只能占住工位,这叫阻塞。阻塞使得上游设备的有效节拍被下游拖慢,这种耦合效应无法用单工位公式描述。
还有批次规则的影响。半导体产线通常以批为单位流动,一批二十五片,某些设备是单片处理,某些是整批处理,某些是半批处理。批与片之间的转换会产生额外的等待。另外还有换型时间、优先级插单、返工回流,这些逻辑用公式几乎无法表达,只能靠仿真。
所以合理的做法是两者结合:先用解析公式做量级判断和方案筛选,确定大致的设备台数配置;再用仿真做精细验证和敏感性分析。跳过第一步直接建仿真模型,容易在错误的配置上浪费大量建模时间。
三、建模所需的最小数据集
很多仿真项目失败不是因为模型不够复杂,而是因为输入数据不靠谱。垃圾进垃圾出,在仿真领域体现得尤其明显。下面列出必须准备的六类数据,缺一不可。
第一类是工艺路径。每种产品经过哪些工序、顺序如何、是否有可选路径。要注意区分主流程和返工流程,返工比例哪怕只有百分之三,对瓶颈工位的负载影响也可能超过百分之十,因为返工往往集中在少数几道关键工序。
第二类是设备节拍分布。不是一个数字,是一个分布。理想情况下用历史数据拟合,没有历史数据时,可以用设备厂商的名义节拍作为均值,用同类设备的经验变异系数构造分布。经验值参考:全自动单片设备变异系数约零点零五至零点一二,批量炉管约零点零三至零点零八,需要人工干预的设备可以到零点二五以上。
第三类是设备可靠性数据,也就是故障间隔和修复时间的分布。故障间隔通常用指数分布或Weibull分布,修复时间用对数正态分布拟合较好。这两个分布的参数对产能结果影响极大,一定要用真实数据。如果是全新设备型号,向设备厂商索要同型号在其他客户处的实际数据,比用手册值可靠得多。
第四类是搬运与物流数据。包括AMHS的搬运时间分布、搬运车辆数量、装载站容量。在高度自动化的产线上,搬运系统本身也可能成为瓶颈,尤其是在布局紧凑、跨区搬运频繁的场景。
第五类是缓冲区与暂存容量。每个工位前后能存放多少批。这个参数直接决定阻塞的严重程度,是仿真中最值得做敏感性分析的参数之一。
第六类是排程与派工规则。先进先出、最短加工时间优先、按交期优先、还是按设备匹配度优先。不同规则在同样的设备配置下,产能差异可以达到百分之八到十五。这一项经常被忽略,因为它属于软件配置而不是硬件,但它的影响不容小觑。

四、模型搭建与瓶颈识别
4.1 用离散事件框架把流程写出来
实现上推荐用Python的SimPy库,它足够轻量,学习成本低,一条二十工位的产线用三百行代码就能写完。核心抽象只有三个:资源代表设备,进程代表批次的流动,事件代表状态变化。批次进程的逻辑就是循环执行:请求设备资源、等待加工时间、释放资源、请求搬运、进入下一工位。
故障建模的常见错误是把故障做成设备完全不可用一段时间,然后加工继续。实际情况取决于工艺:有些工序故障后在制品报废,有些可以在修复后继续,有些需要从头重做。这三种处理方式对产能和良率的影响完全不同,必须按实际情况建模。
4.2 瓶颈识别不能只看利用率
教科书说瓶颈是利用率最高的设备,这在简单系统里成立,在有阻塞和饥饿的系统里会误导。更可靠的判定方法是看三个指标的组合:设备利用率、上游平均排队长度、以及该设备的阻塞时间占比。真正的瓶颈应该是利用率高、上游排队长、但自身阻塞时间接近零。
如果一台设备利用率高但阻塞时间也高,说明它被下游卡住了,真正的瓶颈在下游。如果利用率高但上游排队很短,说明它只是恰好负载饱满,一旦上游供料增加,它才会成为瓶颈,属于潜在瓶颈。区分这几种情况,才能把投资花在正确的位置。
图1:仿真识别出工位07为主瓶颈(高利用率+长排队+零阻塞)。工位11利用率不高但排队明显,属于节拍波动导致的间歇性堵塞,改善方向是降波动而非加设备。
图1是一条十二工位产线的仿真输出。柱状图是各工位利用率,折线是上游平均排队批数。可以看到工位七的利用率是百分之九十四,排队批数六点二,是明确的主瓶颈。工位四利用率百分之八十九,看起来接近,但它的排队只有一点一批,说明它是被工位七的节奏牵制的,不是独立瓶颈。
一个容易被忽略的发现是工位十一。它的利用率只有百分之七十六,但排队批数达到三点八,这种组合意味着它的加工时间变异很大,导致间歇性堵塞。对这类工位,正确的改善方向不是加设备,而是降低节拍波动,比如稳定人工干预环节或者改善预热流程。
4.3 敏感性分析比单点结果更有价值
仿真给出的单一产能数字意义有限,因为输入本身就有不确定性。真正有决策价值的是敏感性分析:如果瓶颈设备的MTBF比预期低百分之二十,产能会掉多少;如果缓冲区从四批增加到八批,产能能提升多少;如果返工率从百分之三上升到百分之六,会怎样。

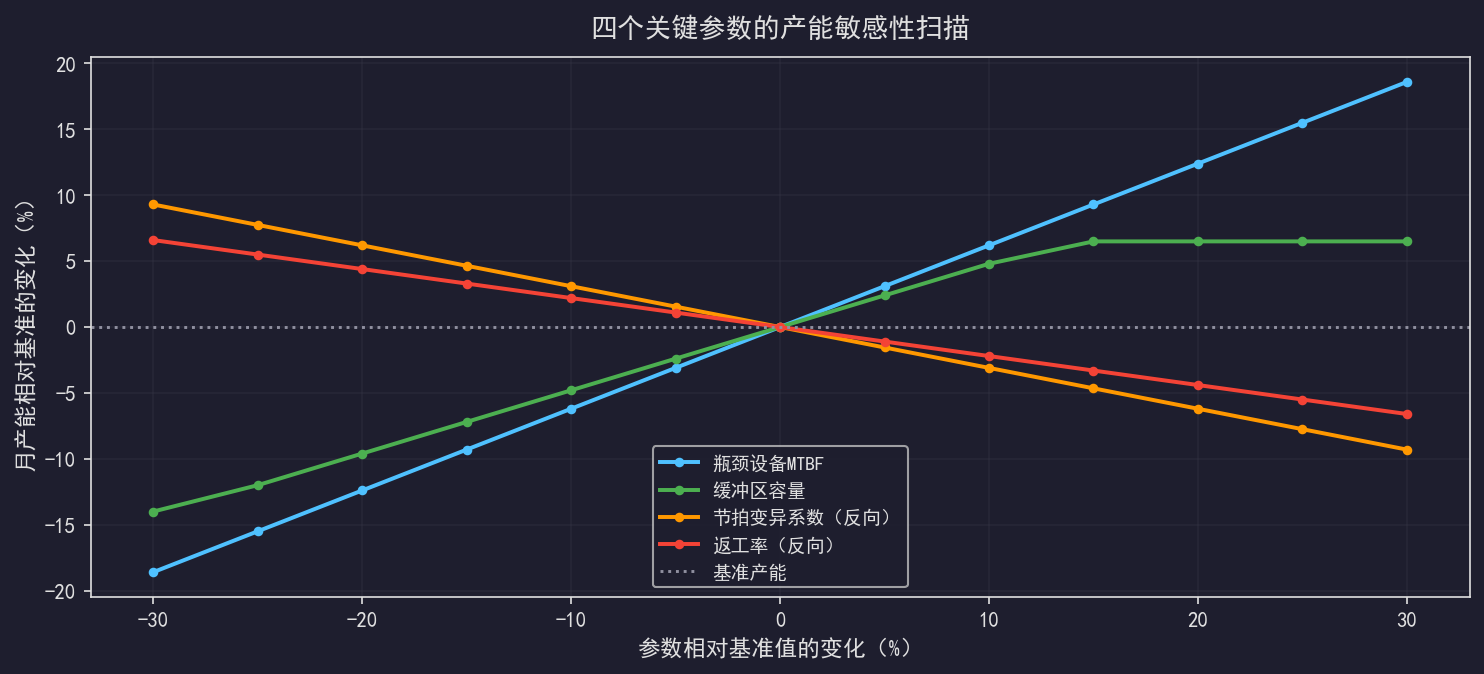

图2:四参数敏感性扫描。MTBF斜率最陡,为投资优先项;缓冲区容量存在明显边际递减拐点,超过八批后收益趋零。
图2是针对四个关键参数做的敏感性扫描。横轴是参数相对基准值的变化幅度,纵轴是月产能相对基准的变化。斜率最陡的是瓶颈设备的MTBF,说明产能对它最敏感,这台设备的可靠性保障应该是投资重点。缓冲区容量的曲线呈明显的边际递减,从四批加到八批收益显著,从八批加到十二批几乎没有额外收益,这个拐点就是缓冲区配置的经济最优点。
这张图直接支撑了我们当时的三个决策:给瓶颈设备加一套在线状态监测以提升MTBF、把该工位前的缓冲区从四批扩到八批、以及暂缓采购第二台备用设备。三项加起来的投入不到原方案的三分之一,而仿真显示产能达成度可以从百分之八十二提升到百分之九十六。
敲定投资方案之后还有一件事要做,就是把仿真结果转化成运行期的监控指标。仿真告诉我们产能对哪些参数最敏感,那么这些参数就应该进日常看板。比如瓶颈设备的MTBF、该工位前的平均排队长度、以及节拍变异系数,这三个数字在我们厂已经进了制造日报。仿真与监控打通之后,模型就不再是一次性的项目交付物,而是持续发挥作用的工具。
另外值得一提的是多产品混线场景。当产线同时跑三四个产品时,瓶颈位置会随产品组合变化而漂移。我们遇到过一条线,在A产品占主时瓶颈在刻蚀,切换到B产品占主后瓶颈跑到了量测。因此仿真不能只跑一种产品组合,应该把未来十二个月的订单预测拆成若干种典型组合分别跑,看瓶颈是否会转移。如果会转移,那么投资决策就需要兼顾两处,而不是把钱全压在当前瓶颈上。
五、模型校准与结果验收
仿真模型必须校准,否则再精美的模型也只是一个假设的集合。校准分两个阶段:上线前用类比数据校准,上线后用实际数据校准。
上线前的做法是找一条工艺相近的既有产线,用它的实际数据反向验证模型逻辑。把既有产线的参数输入模型,看模型输出的产能、循环时间、WIP水位与实际值的偏差。如果三个指标的偏差都在百分之十以内,说明模型逻辑基本可信,可以用来预测新线。如果偏差很大,说明模型缺少某些关键机制,需要继续补充。
上线后的校准更直接。产线跑满三个月后,用实际数据重新拟合所有输入分布,重跑模型。此时如果模型仍然高估,最常见的原因有三个:故障修复时间被低估、换型时间未计入、以及人工环节的等待被忽略。这三项在我们的经验中合计能解释百分之七十以上的偏差。
验收标准建议这样定:产能预测偏差在正负百分之八以内、循环时间预测偏差在正负百分之十五以内、瓶颈工位识别与实际一致。三条都满足才算模型可用。注意循环时间的容差比产能大,这是因为循环时间对变异更敏感,本身就更难预测。
六、参数配置与常见失真来源
表1:产能仿真七类关键输入参数与取值建议

敏感度评级来自我们对十一条产线仿真模型的统一扫描:把每个参数上下浮动百分之二十,观察月产能变化幅度,变化超过百分之十计为极高,五到十计为高,二到五计为中。
表2:六类最常见的仿真失真来源与修正方式
六类失真的偏差方向绝大多数是高估,这解释了为什么产能仿真的结果普遍偏乐观。实务中的经验做法是,在模型结果基础上再打一个百分之五到八的保守折扣作为对外承诺依据,直到模型经过一轮实际数据校准为止。
七、避坑清单与适用边界
【坑一】模型精细度追求过高。有人喜欢把每个传感器每个动作都建进模型,结果模型跑一次要四小时,做敏感性分析根本跑不完。建模的原则是够用即可:如果某个细节对目标指标的影响小于百分之一,就不要建。先搭一个粗模型跑通,再按敏感性逐步细化,比一开始就精雕细琢高效得多。
【坑二】只跑一次仿真就下结论。离散事件仿真是随机的,单次运行的结果包含随机波动。必须跑至少三十次重复,报告均值和置信区间。另外要注意预热期,产线从空载启动到稳态需要一段时间,这段数据必须丢弃,否则会低估产能。预热期长度一般取三倍的平均循环时间。
【坑三】把仿真当成一次性交付物。产线是变化的,产品组合在变、设备在老化、工艺在调整。模型如果不维护,半年后就失去参考价值。建议把模型交给工业工程团队按季度更新一次输入参数并重跑,作为常态化的产能评估工具。
【坑四】忽略维护窗口对产能的挤压。预防性维护看起来是计划内的,但它会占用设备时间,而且往往集中在同一时间段。如果模型把PM均匀分摊,会低估维护期间的产能跌落。正确做法是按实际PM排程建模,让模型能够显示出维护周的产能低谷。
【坑五】用仿真结果去做人员考核。仿真给出的是理论上限,把它当成KPI目标压给一线,会导致数据造假和短期行为。仿真的定位是决策支持工具,用于比较方案优劣,不适合作为考核基准。这一点在推行时要向管理层讲清楚。
适用边界方面,本方法适合工序数在八道以上、有明确工艺路径、设备节拍差异明显的批量生产线。对于工序少于五道的简单产线,用解析公式加经验修正即可,建仿真模型不划算。对于研发型小批量产线,由于产品组合极不稳定,仿真的预测价值也有限,建议只做瓶颈定性分析。
最后一点经验:仿真项目最大的价值往往不是那个产能数字,而是建模过程本身逼着团队把工艺路径、设备参数、派工规则这些平时说不清楚的东西全部搞清楚。我们做完第一个模型之后,光是发现的数据缺失和流程矛盾就有二十多项,这些发现的价值不亚于模型本身。
七、配套资料与实战工具包
本文涉及的全部脚本、参数模板、判定表和检查清单已整理成实战工具包,拿回去改改路径和字段名就能在自己厂里跑起来,不需要从零写。
点击上方「VIP资源」下载区,免费获取以下配套资料(MES / SPC / EAP / 良率分析方向持续更新):
离散事件产能仿真脚本(SimPy实现,含多工位/多批次/故障注入)
设备节拍数据采集模板(含MTBF与MTTR拟合方法说明)
瓶颈识别与缓冲区配置计算表(含Kingman公式速算版)
产能承诺敏感性分析模板(单因子与双因子扫描)
仿真模型验收Checklist(21项,覆盖数据、逻辑、校准三个维度)
资料包按「可直接运行」标准整理:脚本自带示例数据,模板自带填写说明,表单自带评审要点,避免下载回去还要再花两天做适配。
────────────────────────────────────────
本文首发于博客:半导体智能制造 | MES工程师实战笔记
你在自己厂里遇到过类似情况吗?是怎么处理的?欢迎在评论区留下你的做法和踩过的坑,我会逐条回复,也会把有价值的案例补充进后续文章。
标签:产能仿真 | 离散事件仿真 | 瓶颈分析 | 节拍 | MES自动化 | 工业工程
