半导体FAB MES实施落地与厂商选型对比实战

半导体FAB MES实施落地与厂商选型对比实战

自研、商业、开源三条路径的踩坑、量化评分与分阶段落地决策

(全文约6500字,面向晶圆厂IT/工艺/设备负责人与智能制造从业者;数据来自一线项目复盘,已做脱敏处理。)

【摘要】本文以半导体晶圆厂MES(制造执行系统)为对象,先复盘一起预算超支300%、累计投入3200万元仍烂尾的自研项目,引出“选型比实施更关键”的核心判断;随后系统讲解ASAP与混合敏捷的实施方法论、行业know-how/集成能力/二开效率三大选型维度,以及自研、商业、开源三条路径的优劣与局限;并以一家12英寸逻辑FAB的真实选型为例,给出六维加权评分表与可复用的Python评分模型,最后给出分阶段落地路径、四道风险防线与低代码/云MES的进阶方向,帮助从业者用数据而非直觉做决策。

一、问题背景:从一次3200万烂尾说起

2019年,我参与了一家华东地区8英寸特色工艺晶圆厂(下文简称H厂)的MES数字化项目评审。H厂当时年营收约18亿元,月产能4.5万片,管理层决心自研一套MES以摆脱对国外商业软件每年近千万的license与维护费用。项目立项预算800万元,计划12个月上线。结果呢?三年后我再次到访,研发团队从最初的22人扩张到近60人,累计投入已突破3200万元(超支300%),系统却只在两条非关键清洗线上跑通了基础WIP追踪,核心的EAP设备集成、自动化派工、Run-to-Run控制全部停留在PPT阶段,最终项目在2024年初被董事会叫停、团队解散,而历史数据的迁移更是无从谈起。

这不是孤例。根据我这些年服务的十几家FAB的复盘,超过六成的半导体MES项目出现过严重延期或预算失控,其中“先选错路径、再疯狂填坑”是最典型的死法。很多厂长把MES当成一套普通IT软件,用ERP的选型思路去套,却忽略了半导体制造极强的行业特异性:四班三运转的24小时连续生产、单片晶圆价值数万美元不可轻易重工、数百台设备通过SECS/GEM与EAP对接、批次在数百道工序间流转的复杂派工逻辑。这些特性决定了MES的选型,比实施本身更关键。

我写这篇文章,不是要鼓吹某种“正确路线”,而是想用一线踩坑的真实数据和一套可落地的量化评分模型,帮你在自研、商业、开源三条路径之间做出理性的权衡。路径决策的失误,才是MES项目最大的、且最难回头的成本。

再补一个对比参照:同一时期,华南一家6英寸功率器件厂选择了“国产商业MES+轻量二开”的折中路线,初始投入约2600万元、上线周期14个月,三年下来系统稳定运行、派工逻辑可由自有工程师在两天内改完,TCO反而低于H厂自研方案的零头。两个项目、两种路径、两种结局,把“选型比实施更关键”这句话诠释得淋漓尽致。需要强调的是,我并非否定自研——行业里确有台积电、英特尔这样以自研MES构筑护城河的成功范例,但那建立在数千人规模的工业软件团队与数十年工艺沉淀之上,不是年营收十几亿、IT团队几十人的工厂该照搬的剧本。

二、技术原理:实施方法论、选型维度与三条路径对比

MES(Manufacturing Execution System,制造执行系统)在半导体FAB语境下,本质是衔接上层ERP计划与底层设备自动化(EAP/Equipment)的“生产神经系统”。它的核心职责是:实时追踪每批晶圆(Lot)在每道工序的状态、依据工艺约束和产能进行动态派工(Dispatching)、管理配方(Recipe)与设备状态、采集SPC过程数据,并把批次运转数据反馈给上层做账与决策。

(一)实施方法论:ASAP与敏捷的取舍

在工业软件领域,传统实施多沿用ASAP(Accelerated SAP式的阶段门禁法):分为项目准备、业务蓝图、系统实现、上线切换、持续支持五大阶段,每个阶段有硬性里程碑评审(门禁),强调“先想清楚再动手”。它的优势是全局蓝图清晰、风险可控;劣势是周期长(18至36个月)、对前期需求冻结要求极高。而在半导体FAB这种需求高度不确定、设备接口千差万别的场景,纯ASAP容易陷入“蓝图无限细化、上线遥遥无期”。

因此我更推荐“混合式敏捷”:用ASAP搭总体蓝图和阶段门禁,但在每个阶段内采用2至4周的短迭代,先在某条试点线(Pilot Line)跑通最小可用版本(MVP),用真实产线数据倒逼需求收敛。这样既保留了全局可控性,又获得了敏捷的反馈速度,是中型FAB扩产期最稳妥的节奏。

(二)厂商选型的三条核心维度

维度一:行业know-how(行业知识沉淀)。这是半导体MES最硬的门槛。合格的厂商必须内置Lot Track-in/Track-out批次流转、基于规则与机器学习的两级派工、Recipe配方版本与设备绑定、Run-to-Run(R2R)反馈控制、SPC统计过程控制、WIP在制品可视化等行业模型,而不是让客户从零写业务逻辑。

维度二:集成能力。FAB里MES是“接口中心”,要对接EAP(设备自动化)、ERP(财务与计划)、QMS(质量)、RMS(配方管理)、SPC、自动化物料搬运系统(AMHS)等。评估要点是:是否原生支持SECS/GEM、OPC UA、REST/消息队列,以及是否有现成的设备驱动库,这直接决定实施周期和隐性成本。

维度三:二次开发效率。再成熟的商业MES也做不到100%贴合你的工艺。要看厂商是否提供低代码配置平台、脚本化扩展(如Python/规则引擎)、以及二开是否与主版本升级解耦(避免“一升级就重写”)。二开效率,往往是扩产期最被低估、却最影响体验的维度。

(三)三条技术路径的对比与局限

自研路径:灵活度理论上最高,可完全贴合工艺,数据主权在手。局限是研发周期以年计、需要既懂半导体工艺又懂软件的复合团队、长期运维成本高、核心人员流失即技术债务。商业路径(如Applied Materials的FAB300/Promis、IBM的SiView、国产厂商的MES产品):成熟稳定、行业模型完整、实施风险低。局限是license与实施费用高昂(千万级)、二开受vendor约束、深度绑定供应商、升级节奏不可控。开源/社区路径(基于开源框架自搭或社区MES):初始成本低、代码透明、可深度定制。局限是缺少半导体行业沉淀、需要你组建完整实施团队、缺乏厂商兜底、安全与合规需自担。

结论很明确:没有“最优解”,只有“最适配当前阶段的解”。自研适合工艺极致独特且有长期复合团队的头部FAB;商业是稳妥但贵且绑定的主流;开源+自研增强在成本与灵活性上占优,但要求你具备落地能力,否则会退化成另一种自研烂尾。这正是下一节实战案例要回答的问题。

补充一个常被忽视的维度:数据模型与标准遵从。半导体MES不是孤立系统,它要落在SEMI标准族之上——E10定义设备状态模型、E30(GEM)定义设备通信、E87管理载具(Carrier)、E40/E94管理配方与变量、E116对接EAP。商业厂商的优势之一,就是这些标准大多已原生实现;而自研或开源方案若从零补齐,光接口层的工程量就足以拖垮排期。因此选型时务必把“标准遵从度”作为集成能力子项单独打分,而不是笼统地问一句“能不能对接设备”。

三、实战案例:12英寸逻辑FAB的选型复盘

下面是我2022年主导的一家12英寸逻辑FAB(下文简称L厂)的真实选型复盘。L厂当时处于产能爬坡期,月产能从3万片向8万片扩张,原有进口商业MES的license按产能计费,扩产意味着每年续费翻倍(约1800万元/年),且二开响应慢(一个派工逻辑修改要等vendor排期4个月)。厂长下定决心重新选型,目标是:在不牺牲核心功能的前提下,把TCO(五年总拥有成本)压到原来的七成以内。

我们组建了由工艺、设备、IT、财务构成的12人选型委员会,先锁定六个评分维度并赋予权重:行业know-how(25%)、集成能力(20%)、二开效率(20%)、成本(15%)、实施周期(10%)、风险控制(10%)。注意,权重是委员会依据“扩产期最痛点是二开响应和成本”这一原则反复博弈出来的,而非拍脑袋。

三家候选方案:方案A为国际老牌商业MES(沿用现vendor的新版本),行业模型最完整;方案B为国产新兴商业MES,本土化服务好、二开开放;方案C为开源框架+自研增强(基于开源底座,由L厂IT团队主导二开)。

六维评分表(10分制,委员会匿名打分取均值):

加权得分(计算方法详见第四节代码模型):方案A=7.25,方案B=7.96,方案C=6.82。最终选择了方案B(国产商业MES),并保留了方案C作为未来二开的补充技术栈。下图为三方案的能力轮廓雷达图,直观展示了“A在行业知识与集成上碾压、C在成本与二开上占优、B在六项上最均衡”的格局,这正是综合得分第一的原因。

(图1:MES厂商选型六维评分雷达图,数据来源L厂选型委员会评分)

这里还有一个关键动作值得单列:我们对权重做了敏感性分析(即第四节代码末段的±20%扰动检验)。结果显示,即便把“二开效率”或“成本”权重上下浮动20%,综合第一依然是方案B,说明结论稳健、可拍板;但若把“行业know-how”权重单独提到35%以上,第一名会变成方案A。这意味着:如果L厂未来工艺复杂度陡增、对行业模型依赖度上升,商业A仍是有力的备选。把这套敏感性结论写进决策报告,让董事会看到了“不是拍脑袋”,也预留了演进空间。经验之谈:凡是选型结论经不起权重扰动的,都要回到委员会重新校准,不要带着脆弱结论上线。

实施周期:试点线(一条光刻+刻蚀关键路径)3个月上线,验证EAP集成与派工;随后分三批推广至全厂12个工艺区,整体上线18个月,比原vendor承诺的24个月提前了半年。成本结构(三年):软件license 1200万元、实施服务800万元、二开与定制500万元、硬件与基础设施400万元、年度运维约180万元。相较原方案五年TCO约9000万元,新方案三年实际约3080万元(年化约1027万元),达成“压到七成以内”的目标。

四、完整代码:MES选型加权评分模型(Python)

下面是一套可直接复用的加权评分模型,含敏感性分析,用于支撑价值数千万的选型决策。完整代码不超过50行,把评分数据、权重、排名与稳定性检验全部串起来。

为什么这样写:① 用numpy的dot做加权,把“逐维度相乘再求和”压缩成一行向量运算,避免循环嵌套,也方便后续新增维度;② scores用字典存储,方案名与分数一一对应,新增候选只需加一行;③ 权重单独成数组并与评分解耦,便于做“敏感性分析”——这是选型最容易被忽略却最关键的一步:若某个维度权重上下浮动20%就会改变第一名,说明结论脆弱,需回到委员会重新校准;④ 排名用sorted生成,结果可直接喂给雷达图与决策会。整套模型不到50行,却能支撑一次价值数千万的选型决策。

五、效果对比:自研 vs 商业 vs 开源(统一口径量化)

把三条路径放在统一口径下量化比较,才能看出真实差距(以下为行业典型区间,成本单位“万元/项目”,能力项为综合测级)。

结论很清晰:自研适合“工艺极致独特、且有长期复合团队”的头部FAB,但九成企业扛不住其风险与周期;商业路径是“稳妥但贵、且绑定”的主流选择;开源+自研增强在成本与灵活性上最优,但要求你具备落地能力,否则会退化成另一种自研烂尾。L厂的案例恰好印证:它用“国产商业MES为主、开源栈为辅”的混合架构,既拿到了商业方案的行业模型与兜底,又保留了低成本二开的逃生通道,是中等规模FAB在扩产期最务实的折中。

需要特别说明“实施风险”这一行:自研烂尾率高的根源,不在于技术不可行,而在于“需求-资源-时间”三角同时失衡——工艺部门不停加需求、IT团队补人补不上、上线节点却雷打不动。商业路径把这部分风险转移给了vendor,但代价是“绑定税”;开源路径的风险则在团队能力方差,同一个框架,强团队能做出商业级系统,弱团队连EAP都接不通。所以读这张表时,请结合自身组织能力,而不是只看数字高低。

六、实施建议:分阶段路径与四道风险防线

基于十余个项目,我给FAB的MES落地提四条分阶段路径与四道风险防线,核心是“先把一条线跑通,再谈全厂”。

(一)分阶段路径(试点先行,杜绝“全厂一步上线”)。阶段0 蓝图与选型(M0-M2):用本文第四节模型定权重、锁方案,完成业务蓝图与接口清单。阶段1 试点线验证(M3-M5):选一条含EAP集成的真实关键路径(如光刻-刻蚀),只上WIP追踪、Track-in/out、基础派工三个最小模块,用真实生产倒逼需求收敛。阶段2 关键模块推广(M6-M11):把派工规则、Recipe管理、SPC、R2R逐区铺开,每区独立验收。阶段3 全厂贯通(M12-M18):打通全厂WIP与ERP、QMS对账,实现账实一致。阶段4 持续优化(M19+):引入AI派工、数字孪生,进入运营增值期。

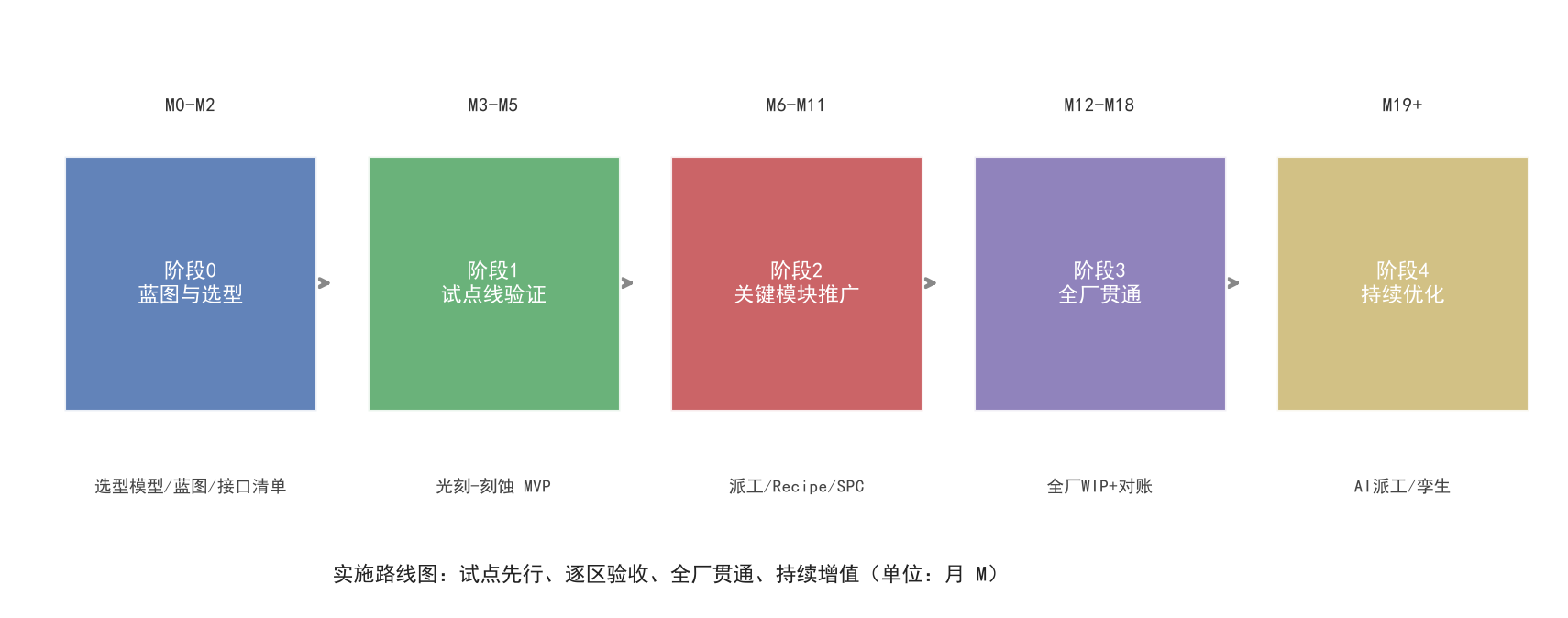

(图2:MES分阶段实施路线图)

(二)四道风险防线。防线一 需求蔓延(Scope Creep):用“冻结+变更委员会”机制,任何新增需求必须走CCB评估成本与排期,试点阶段尤其要克制“顺手把那个也做了”的冲动。防线二 数据迁移:历史批次、设备参数、配方版本是隐形雷区。务必提前做数据画像,分“静态配置/历史交易/实时状态”三类,先用影子库并行跑一个月再切流量。防线三 组织变革阻力:MES改变的是操作工的“肌肉记忆”。上线前要做充分培训与KPI对齐,必要时设“双轨运行期”让老流程与新系统并行。防线四 供应商绑定:合同里写清源码托管(escrow)、数据可导出格式、二开API开放范围,防止vendor锁定后坐地起价。

一句话总结落地心法:先把一条线跑通,再谈全厂;先锁权重,再谈评分。路径选对,比追求完美更重要。

再给两个一线细节。其一,试点线的选择比很多人想的更重要:不要选最闲的线做“安全区”,而要选“有代表性接口+有真实产能压力”的关键路径(如光刻-刻蚀),否则试点结论无法外推到全厂,等于白做。其二,验收标准要量化且前置:每条线推广前,必须明确“账实一致率≥99.5%、派工命中率≥95%、停机切换窗口≤4小时”这类可测量的门槛,避免“感觉差不多就上线”带来的连环返工。

七、进阶方向:方案局限、下一步与行业趋势

任何方案都有天花板,下面聊聊当前方案的局限与演进方向。

(一)当前方案的局限。商业MES的核心矛盾是“标准化与个性化”的拉锯:厂商为了可复制,必然抽象掉你的工艺细节,导致二开永远在补丁上打补丁,且每次大版本升级都是一次冒险。自研方案则面临“人员即风险”——核心工程师离职,系统就进入维护黑箱。开源方案缺乏统一的半导体数据模型标准(如缺少对SEMI E10/E30/E87等标准的原生实现),定制化成本高企。

(二)下一步:低代码 + 云MES。我看好两条演进路线。其一是低代码/配置驱动:把派工规则、报表、审批流做成可视化配置而非硬编码,让工艺工程师自己改逻辑、IT只管平台,从根本上降低二开门槛与vendor依赖。其二是云MES(MESaaS):把非核心模块(报表、质量管理、协同)上云,核心实时控制保留在厂内边缘节点,形成“云边协同”。这能显著压低中小FAB的初始投入与运维负担,也是国产厂商正在发力的方向。

(三)行业趋势。一是AI派工:用强化学习替代静态派工规则,在瓶颈工序实现动态最优;二是数字孪生:在虚拟产线预演排产与工艺变更,降低试错成本;三是数据标准统一:SEMI标准族与行业数据模型的普及,将让跨厂、跨vendor的数据互通成为常态;四是自主可控:在地缘与供应链不确定性下,国产MES与开源底座的成熟度会持续提升。MES不是一次性工程,而是伴随FAB十年的“生长系统”。选对起点,比追求完美更重要。

最后给读者一个可立即落地的行动清单:第一,盘点你当前的MES路径与三年TCO,判断是否到了重选型窗口;第二,用本文第四节的模型,拉上工艺、设备、IT、财务四人,半天就能跑出一张属于你自己的加权评分表;第三,无论选哪条路,都先圈定一条试点关键路径,把“三个月跑通MVP”作为第一个硬里程碑。把大事拆成可验证的小步,是半导体MES从PPT走向产线的唯一捷径。

八、写在最后:互动时间

1. 你所在的FAB当前用的是自研、商业还是开源MES?在扩产或降本时,最大的痛点是什么?欢迎在评论区聊聊你的选型故事。

2. 如果让你在“成本优先”和“风险优先”之间二选一,你会为了压低TCO而接受开源方案的不确定性吗?说说你的判断依据。

作者:资深半导体FAB MES工程师 / 专注半导体制造数字化与智能制造落地

版权声明:本文为原创技术总结,转载请注明出处。

标签: 半导体MES

相关文章

良率工程实战:从72%到89%的完整爬坡路径

良率工程实战:从72%到89%的完整爬坡路径

良率工程实战:从72%到89%的完整爬坡路径 一、问题背景:良率是晶圆厂的生命线 良率(Yield)是晶圆厂最核心的KPI,直接决定了盈利能力和市场竞争力。我在晶圆厂负责良率工程的这些年,深刻体会到良...

SPC统计过程控制:FAB质量管理的定海神针

SPC统计过程控制:FAB质量管理的定海神针

SPC统计过程控制:FAB质量管理的定海神针 Statistical Process Control — 用数据说话,让异常无处遁形 一、问题背景:FAB里每天产生上百万个数据点,靠什么来管理质量?...

刻蚀工艺深度解析:干法刻蚀vs湿法刻蚀怎么选

刻蚀工艺深度解析:干法刻蚀vs湿法刻蚀怎么选

刻蚀工艺深度解析:干法刻蚀vs湿法刻蚀怎么选 大家好,我是老张。前面讲完了光刻,今天聊聊刻蚀(Etching)。如果说光刻是「画图」,那刻蚀就是「刻字」——把光刻转移到光刻胶上的图形,精确地转移到下面...

晶圆制造全流程:硅片是怎么从沙子变出来的

晶圆制造全流程:硅片是怎么从沙子变出来的

晶圆制造全流程:硅片是怎么从沙子变出来的 大家好,我是老张。上篇讲了半导体产业全景,很多朋友私信说「想深入了解晶圆制造」。今天我就把这部分展开,从一捧沙子到一片光洁如镜的硅晶圆,每一步的参数、原理、设...

CMP化学机械抛光:让晶圆表面平整到原子级

CMP化学机械抛光:让晶圆表面平整到原子级

CMP化学机械抛光:让晶圆表面平整到原子级 Chemical Mechanical Planarization — 半导体制造中最精密的表面平坦化技术 一、问题背景:为什么芯片需要"磨皮&q...

MES制造执行系统:半导体FAB的信息中枢到底管什么

MES制造执行系统:半导体FAB的信息中枢到底管什么

MES制造执行系统:半导体FAB的信息中枢到底管什么 Manufacturing Execution System — 当FAB遇上数字化转型,信息流如何驱动价值流? 一、问题背景:FAB一天产生几个...
