工程变更管理单ECN模板|七维影响评估 可追溯

变更管理的核心是「不漏项 + 可追溯」
工艺参数调一调、文件改一版,听起来是小事,但事故复盘时最常见的根因就是「某次没走流程的变更」。一张合格的 ECN 要做到两件事:影响评估不漏维度,批次切换点可追溯。

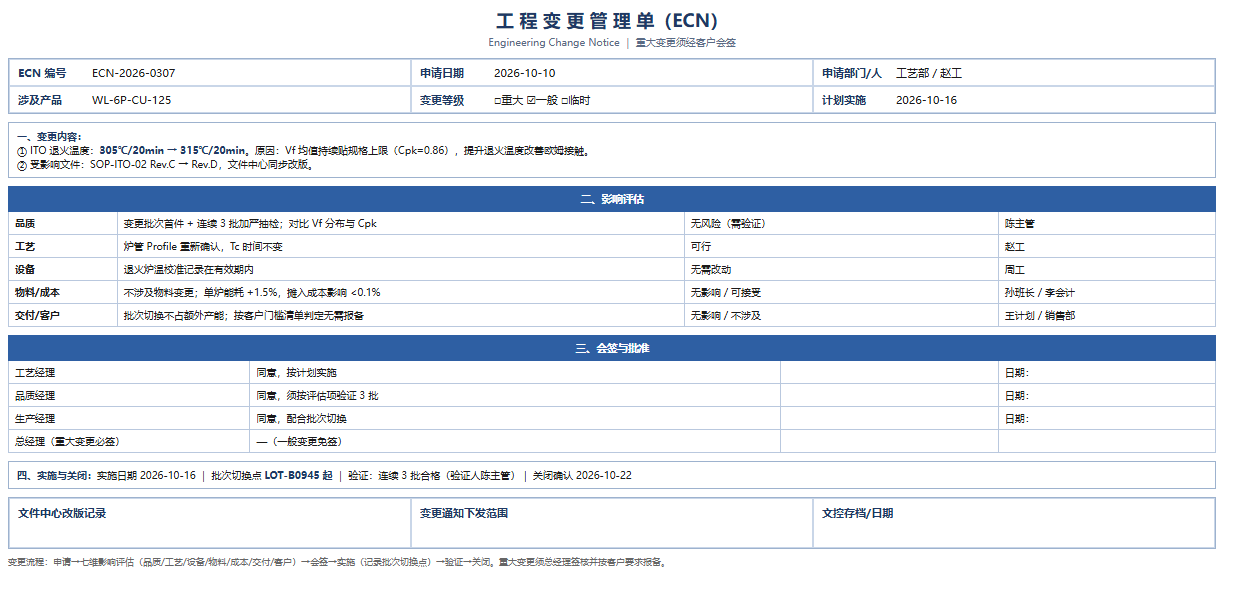

单据结构(四段式)
- 变更内容:变更前/变更后/变更原因逐项对照(示例:ITO 退火温度 305℃→315℃,含文件改版记录);
- 七维影响评估:品质 / 工艺 / 设备 / 物料 / 成本 / 交付 / 客户,每维给出评估内容、结论、责任人;
- 会签批准:工艺/品质/生产经理会签,重大变更总经理必签;
- 实施与关闭:实施日期 + 批次切换点(LOT 号) + 验证结果(连续 3 批合格)+ 关闭确认。
为什么批次切换点最重要
变更后一旦出现质量波动,第一个问题就是「是不是新参数导致的?」——有 LOT 号就能精确切分数据做对比;没有记录,只能整批疑似。模板把切换点设为必填字段。

使用方法
- 申请人在「变更内容」写清前后对照与原因;
- 七个维度逐项评估,不能出现空白格;
- 会签完成后按计划实施,记录切换 LOT;
- 验证批次合格后关闭,文件中心同步改版。
FAQ
Q1:临时变更怎么管理? A:等级选「临时」并写明有效期与恢复条件,到期必须评估是否转正式或恢复原参数。
Q2:客户要求的所有变更都要报备吗? A:按客户门槛清单;不确定时倾向报备——漏报备的代价远高于多报备。
Q3:评估结论可以写「无影响」吗? A:可以,但必须写出判断依据(如「设备维度:退火炉温校准记录在有效期内」),不能只写两个字。
Q4:变更后首批怎么放行? A:按《首件检验记录表 FAI》做首件 + 本单验证要求(示例为连续 3 批加严抽检)。
资料获取
工程变更管理单 ECN 的 Excel 可填版与 PDF 打印版已整理好,前往「资源下载」页获取。本页表单与站内其它品质/设备类工具可配套使用,打印版已排好 A4 版式,可直接打印签字归档。
