8D报告总被打回?先把D3的隔离范围和D4的流出原因写扎实

8D 写了十几年,我的体会是:客户退回 8D,八成不是因为你没找到根因,而是隔离范围写小了、流出原因没写、验证没有判定线。同一份客诉,D2 到 D8 每一步都有一个客户在暗暗对照的判定标准,写不到就是退回重来。这篇文章把每个步骤「客户到底在审什么」拆开讲,全部细节来自一个 BGA 焊球虚焊的真实案例。

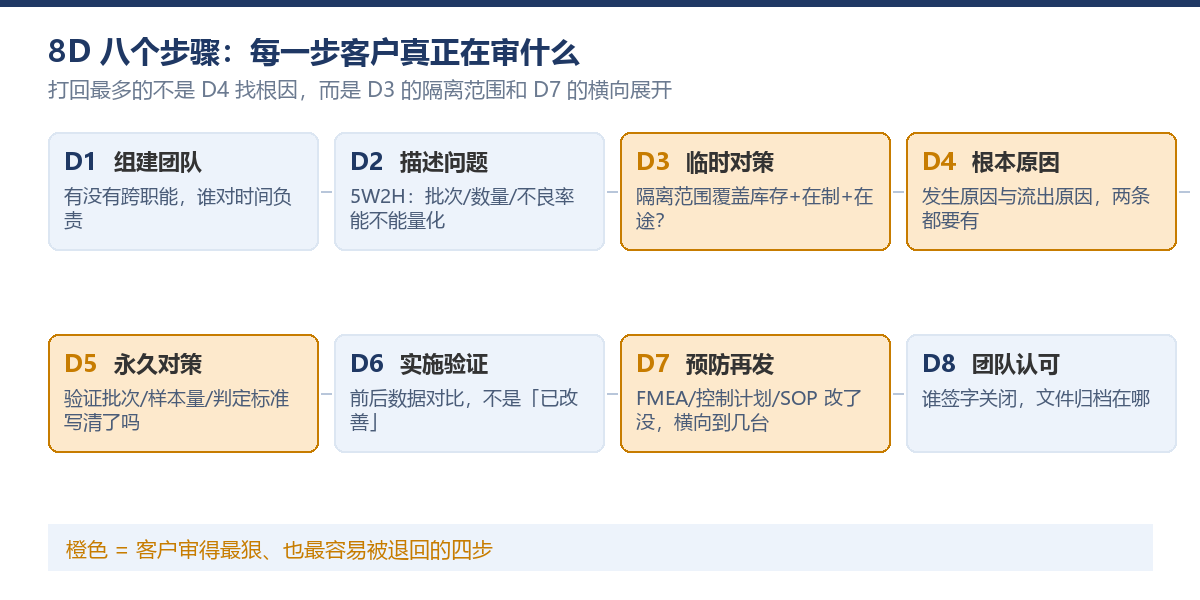

一、先把八步的审查重点列出来

橙色四步(D3/D4/D5/D7)是退回重写最集中的地方。D1 组队、D2 描述、D6 验证、D8 关闭这四步只要认真写,一般不会出问题。
二、D3 临时对策:隔离范围必须三点闭环
案例背景:客户端 3 批共 12,000 pcs 中 47 pcs BGA 焊球虚焊失效,不良率 0.39%,厂内出货抽检未拦截。
D3 最常见的写法是「已隔离库存、加强检验」——这会被直接退回。客户要看的是库存、在制、在途三个点全部闭环,以及隔离动作本身有没有产出:
| 隔离点 | 数量 | 动作 | 结果 |
|---|---|---|---|
| 成品库存 | 4,200 pcs | X-Ray 全检 | 拦截 5 pcs |
| 在制品 | 1,800 pcs | X-Ray 全检 | 拦截 2 pcs |
| 在途 / 客户端安全库存 | 3,600 pcs | 协商返厂全检 | 拦截 5 pcs |
9,600 pcs 全检共拦截 12 pcs——这 12 个数据还有第二重价值:它们是 D4 根因分析的样本,比产线随机抽的更有代表性。

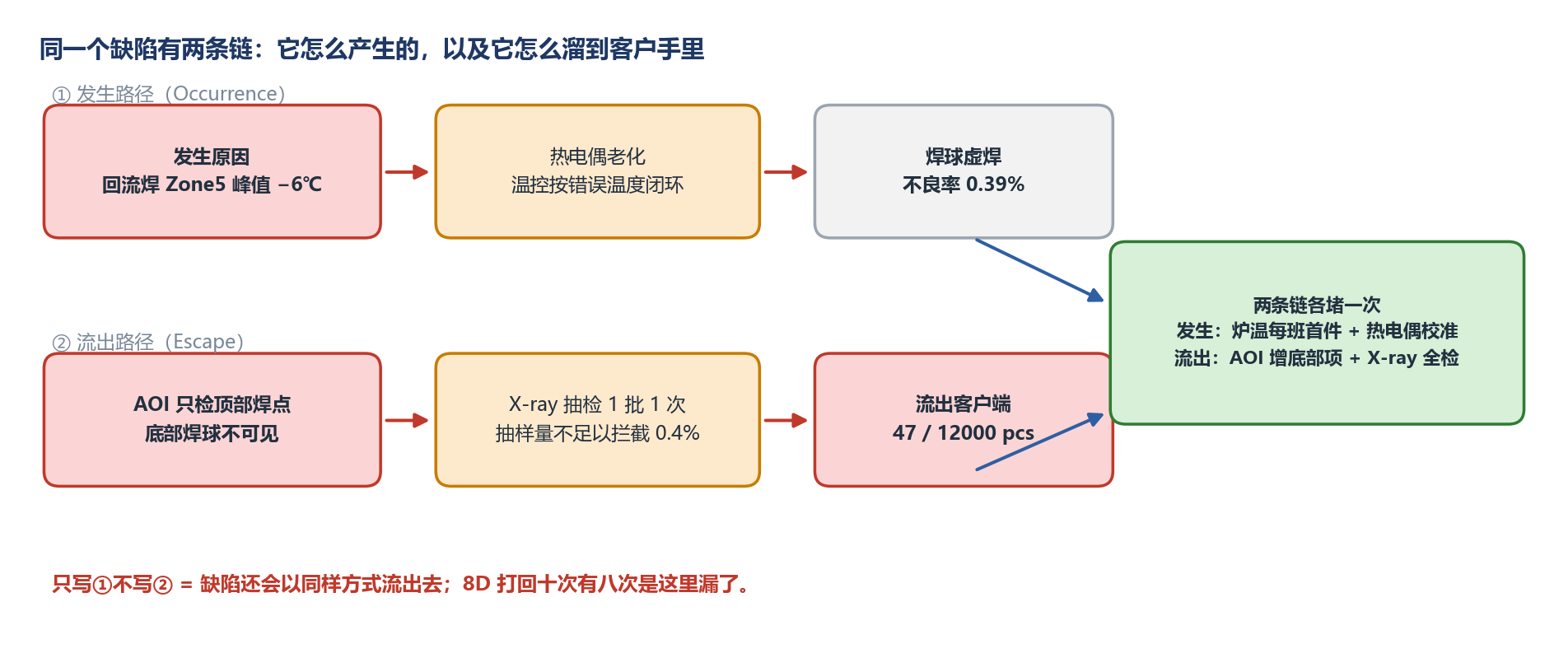

三、D4 根因:发生与流出,是两条链不是一条

这是 8D 被打回最多的地方。客户默认你回答两个独立的问题:
- 发生原因(Occurrence):缺陷怎么产生的——本例是回流焊 Zone5 峰值温度偏低 6℃,根源是热电偶老化后温控按错误温度闭环,profile 漂移没有被首件发现;
- 流出原因(Escape):检测为什么没拦住——AOI 只检顶部焊点,底部焊球不可见;X-Ray 抽检频次 1 批 1 次,抽样量对 0.4% 量级的不良率根本不具备拦截力。
只写发生原因,言下之意是「我修好炉子就不会再发」——但检测体系还是漏的,下一个工艺波动照样流出去。两条链各堵一次,才叫根因关闭。
四、D5 永久对策:没有判定线的验证等于没验证
「验证 OK」「效果良好」这类表述必退。D5 要写清三件事:验证多少、怎么判、判据从哪来:
- 验证规模:对策实施后连续 3 批 × 375 pcs = 1,125 pcs 全数 X-Ray + 推力测试;
- 判定线:零失效。按「三点法则」,n = 1,125 零失效时 95% 置信不良率上限 ≈ 3/n = 0.27%,低于客户要求的 0.4% 门槛;
- 物理证据:焊球推力均值从 8.2 N 提升到 11.6 N(规格 ≥ 9.0 N),失效模式从界面剥离变为焊球本体断裂——这是工艺真正恢复韧性的标志。
五、D6/D7:数据对比与横向展开
D6 用数据说话,不做形容词:
| 指标 | 对策前 | 对策后(连续 6 周) |
|---|---|---|
| 客户端失效 | 47 / 12,000(0.39%) | 0 |
| 产线一次通过率 FPY | 96.2% | 99.1% |
| X-Ray 拦截率 | 抽检形同虚设 | 全检,拦截 12 pcs(D3 期间) |
D7 是区分「解决这个客诉」和「不再发生同类客诉」的分水岭,也是我见过的 8D 里最常被一行带过的步骤:
- 同平台横向:同厂区另外 4 台回流焊全部重做炉温曲线验证,发现 1 台同样存在热电偶漂移——不展开,它就是下一张客诉单;
- PFMEA 更新:新增「热电偶漂移导致温控失真」失效模式,RPN 从 112(S7×O4×D4)降到 28(S7×O2×D2);
- 控制计划更新:炉温曲线由「换型时做」改为「每班首件做」,热电偶纳入周期校准清单(4 周);
- 检测侧:AOI 程序增加底部焊点检查项(借助侧视相机),X-Ray 从抽检改为按 AQL 加严抽样。
六、一张自查表
| 步骤 | 客户在暗暗对照的标准 | 常见退回理由 |
|---|---|---|
| D2 | 批次/数量/不良率可量化,检出点写明 | 「外观不良」式描述 |
| D3 | 库存+在制+在途三点闭环,有拦截数据 | 只写「已隔离库存」 |
| D4 | 发生、流出两条链各有证据 | 流出原因空缺或写「偶然」 |
| D5 | 批次×样本量×判定线齐全 | 「验证 OK」无判据 |
| D6 | 前后数据对比,有时间跨度 | 对策刚实施就关闭 |
| D7 | FMEA/控制计划/SOP 三件套同步更新,横向到同平台 | 只改本机台 |
合格供应商的 8D 不是写给客户的作业,而是把「为什么流出」的体系漏洞真正堵上。需要配套的表单,资源下载页里有不合格品处置(NCR)与工程变更(ECN)模板可以直接套用;抽样方案怎么定才具备拦截力,参考这篇AQL 抽样计算;D7 更新 FMEA 的条目化方法,见工程变更管理一文。
